Demontaż Ocieplenia KNR Praktyczny Przewodnik po Normach i Wycenach

Nasza ekipa wilda corner Aktualizacja: 16 sierpnia 2026 r.

Demontaż ocieplenia według KNR to zagadnienie, w którym precyzja kosztorysu przekłada się na realne tysiące złotych różnicy w budżecie inwestora. Katalogi Nakładów Rzeczowych powstały po to, by ujednolicić sposób liczenia nakładów robocizny, materiałów i sprzętu przy robotach budowlanych, a ich rola rośnie zwłaszcza przy termomodernizacjach, gdzie trzeba najpierw usunąć stare warstwy, zanim powstaną nowe. Wielu kosztorysantów traktuje demontaż ocieplenia KNR jako prosty wpis w tabeli, podczas gdy w praktyce decyduje on o poprawności całego przedmiaru i o tym, czy wykonawca nie wystartuje z ofertą zaniżoną o kilkanaście procent. Dobrze sporządzony kosztorys uwzględnia nie tylko zerwanie styropianu czy wełny, ale też utylizację odpadów, konieczność użycia rusztowań, a często także odtworzenie podłoża, które po latach ekspozycji potrafi skrywać spękania sięgające nawet 2-3 mm.

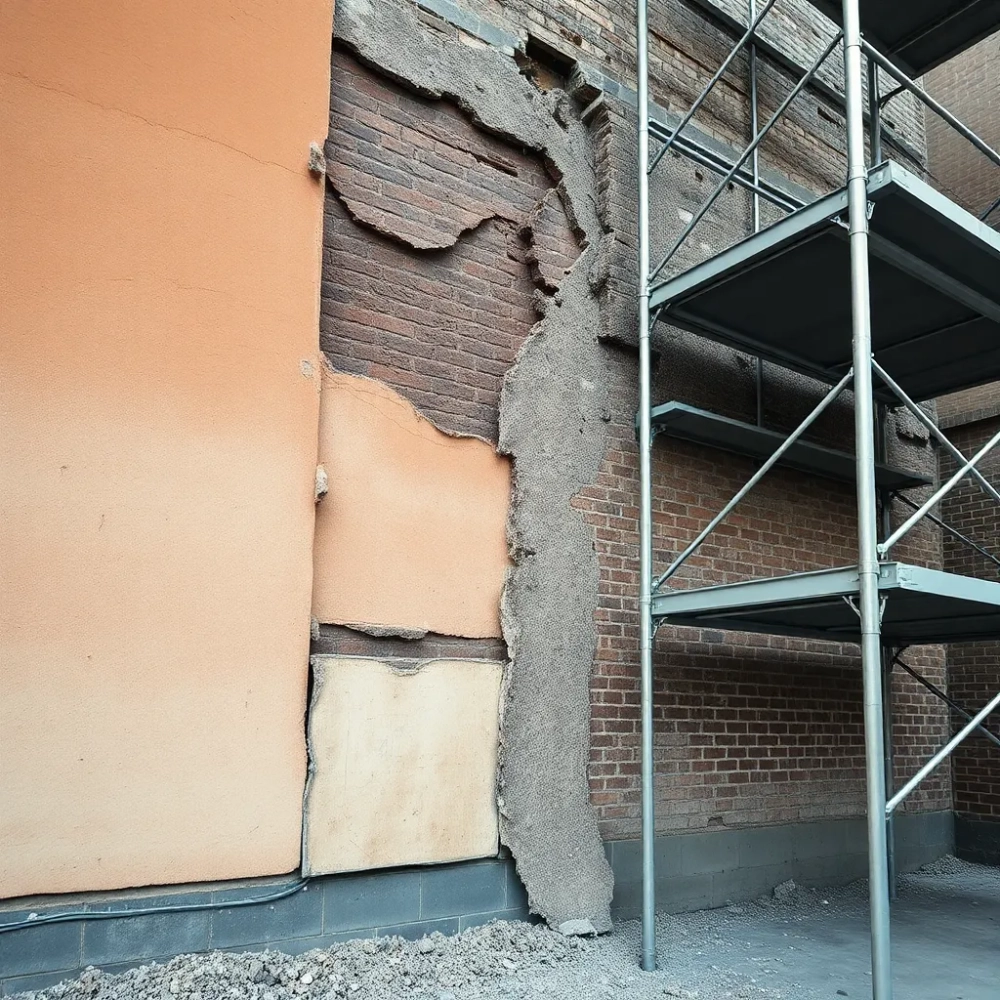

Demontaż ocieplenia KNR

Nakłady robocizny i materiałów przy demontażu ocieplenia wg KNR

Katalogi KNR dzielą demontaż ocieplenia na pozycje zależne od rodzaju izolacji, grubości warstwy i sposobu mocowania. W praktyce najczęściej spotykane są pozycje obejmujące zbicie płyt styropianowych o grubości 5-15 cm, klejonych i dodatkowo kołkowanych, oraz analogiczne pozycje dla wełny mineralnej, która wymaga odmiennego podejścia logistycznego.

Podstawowy normatyw KNR przewiduje nakład robocizny rzędu 0,35-0,60 r-g na 1 m² przy zrywaniu styropianu wraz z warstwą zbrojoną i tynkiem. Różnica wynika z tego, czy mamy do czynienia z systemem ETICS mocowanym wyłącznie klejem, czy też z wariantem klej plus kołki, gdzie czasochłonność rośnie proporcjonalnie do liczby łączników.

Przy wełnie mineralnej nakład jest zwykle o 15-20% wyższy, ponieważ płyty są cięższe, bardziej pyliste i wymagają ostrożniejszego cięcia, by nie narazić pracowników na kontakt z włóknami. Typowa masa wełny o grubości 10 cm to 80-120 kg/m³, co przekłada się na realne obciążenie dla ekipy i koszty transportu.

Zużycie materiałów pomocniczych w KNR obejmuje między innymi worki na gruz, folie ochronne i środki do zmywania resztek kleju. Wartość pozycji bywa niska, lecz pominięcie jej w przedmiarze zaburza końcową kwotę nawet o 3-5%, a inwestorzy zwracają na to uwagę podczas analizy ofert.

Sprzęt i rusztowania w nakładach rzeczowych

Katalogi uwzględniają również czas pracy rusztowań, który przy demontażu ocieplenia na budynku wielokondygnacyjnym stanowi jedną z najdroższych składowych kosztorysu. Typowy nakład przewiduje 1 zestaw rusztowań na 100-150 m² elewacji.

Przy obiektach o wysokości powyżej 12 m konieczne staje się rusztowanie ramowe z siatkami ochronnymi, co podnosi koszt dzierżawy o 20-40% w stosunku do wariantu przyściennego. Czas montażu i demontażu rusztowania wlicza się w nakład robocizny jako osobna pozycja.

W praktyce najczęściej stosuje się rusztowania systemowe o nośności 200 kg/m², co pozwala na bezpieczne składowanie zrywanego materiału bez ryzyka przeciążenia pomostu. Prawidłowy dobór rusztowania wpływa na tempo pracy, a to z kolei na końcowy koszt.

Utylizacja odpadów jako element pozycji kosztorysowej

Zerwany materiał izolacyjny klasyfikowany jest najczęściej jako odpad o kodzie 17 09 04, czyli zmieszane odpady z budowy i rozbiórki. Jego objętość przy grubości 10 cm wynosi około 0,10 m³ na 1 m² elewacji, co przekłada się na masę rzędu 8-15 kg w przypadku styropianu i 10-20 kg dla wełny.

Koszt odbioru kontenera o pojemności 7 m³ waha się w granicach 800-1400 zł netto, w zależności od regionu i sezonu. Pozycja ta w KNR bywa niedoszacowana, ponieważ katalogi nie zawsze uwzględniają aktualne stawki za zagospodarowanie odpadów.

Warto pamiętać, że styropian zanieczyszczony klejem i tynkiem trudno poddać recyklingowi, co winduje cenę jego przyjęcia na składowisko. Wełna mineralna, choć teoretycznie poddaje się odzyskowi, w praktyce najczęściej trafia na to samo składowisko ze względu na wilgoć i zanieczyszczenia.

Wycena demontażu ocieplenia krok po kroku

Prawidłowa wycena demontażu ocieplenia zaczyna się od inwentaryzacji, nie od kalkulatora. Bez pomiaru rzeczywistej powierzchni elewacji, sprawdzenia grubości warstw i oceny mocowania kosztorys pozostaje jedynie szacunkiem.

Pierwszym krokiem jest ustalenie rodzaju systemu. ETICS klejony, klejony i kołkowany, czy ocieplenie na stelażu z okładziną wentylowaną. Każdy z tych wariantów ma inną pozycję w KNR i inny nakład pracy.

Drugim krokiem jest pomiar powierzchni z podziałem na strefy. Otwory okienne i drzwiowe powyżej 3 m² odejmuje się zgodnie z zasadami KNR, ale mniejsze wnęki wlicza się w powierzchnię, co w praktyce daje różnicę sięgającą 5-8% między powierzchnią brutto a netto.

Trzecim krokiem jest dobór odpowiedniej tabeli katalogowej. W zależności od edycji KNR (KNR 0-23, KNR AT-31 czy katalogi szczegółowe wydane przez Ośrodek Wdrożeń Technicznych) pozycje różnią się wartościami normatywnymi.

Obliczanie nakładu robocizny na konkretnym przykładzie

Weźmy budynek o powierzchni elewacji 600 m², ocieplony styropianem EPS o grubości 12 cm, klejonym i kołkowanym w ilości 6 kołków/m². Po odjęciu otworów uzyskujemy 540 m² powierzchni demontażu.

Nakład robocizny zgodnie z KNR 0-23 wynosi 0,52 r-g/m² dla styropianu kołkowanego, co daje 280,8 r-g. Przy stawce godzinowej brutto 55-75 zł dla ekipy specjalizującej się w termomodernizacjach, sam koszt pracy zamyka się w przedziale 15 440-21 060 zł.

Materiały pomocnicze (worki, folie, środki czyszczące) to kolejne 600-900 zł. Rusztowanie na cały okres robót, przy założeniu 14 dni roboczych, to koszt 4500-7000 zł w zależności od typu i dostawcy.

Składowa kosztorysuNorma/nakładKoszt orientacyjny (PLN netto)
Robocizna0,52 r-g/m² × 540 m²15 440-21 060
Materiały pomocniczewg tabeli KNR600-900
Rusztowanie14 dni × 1 komplet4 500-7 000
Utylizacja odpadów~7 m³ kontener800-1 400
Sprzęt (młoty, nożyce)wg nakładu1 200-2 000

Kiedy wycena wymaga korekty

Każda sytuacja, w której warstwa ocieplenia okazuje się grubsza niż zakładano, wymaga przeliczenia nakładów. Styropian o grubości 20 cm to nie tylko więcej materiału do usunięcia, ale też większe obciążenie rusztowania i dłuższy czas pracy.

Obecność warstw bitumicznych, siatek stalowych lub dodatkowych płyt OSB pod ociepleniem zmienia kwalifikację pozycji w KNR i zwykle przesuwa ją do katalogu robót rozbiórkowych, gdzie nakłady są zupełnie inne.

Silne zanieczyszczenie elewacji biologicznie (glony, porosty) wymaga odkażenia przed demontażem, co KNR nie zawsze przewiduje w pozycji podstawowej. W takich wypadkach konieczne jest zastosowanie współczynników korygujących.

Najczęstsze błędy w kosztorysach demontażu ocieplenia KNR

Najbardziej kosztownym błędem jest pominięcie pozycji utylizacji, ponieważ inwestor dowiaduje się o niej dopiero po zakończeniu robót, a faktura za kontener potrafi przekroczyć 5 tys. zł. Korekta po fakcie nie wchodzi w grę, bo kontener trzeba zamówić, zanim rozpocznie się demontaż.

Drugim częstym błędem jest zastosowanie zbyt niskiego nakładu robocizny. Kosztorysant sięga po pozycję dla styropianu klejonego, podczas gdy w rzeczywistości mamy do czynienia z wariantem klej plus kołki. Różnica w nakładzie sięga wtedy 20-25% w górę.

Błędy w przedmiarze powierzchni

Ręczne mierzenie elewacji bez użycia dalmierza laserowego prowadzi do pomyłek rzędu 3-7%, co przy powierzchni 800 m² daje różnicę kilkudziesięciu metrów kwadratowych. Każdy taki metraż to kilkadziesiąt złotych w robociźnie.

Pomijanie powierzchni cokołów, gzymsów i attyk to kolejny grzech kosztorysowy. Te elementy architektoniczne często mają grubszą warstwę ocieplenia i wymagają pracy z poziomu drabiny lub rusztowania przestawnego, co wolniejsze tempo pracy.

Nieuwzględnienie demontażu parapetów, obróbek blacharskich i elementów instalacji odgromowej to błąd, który ujawnia się dopiero na budowie. Wsporniki odgromowe mocowane są zwykle co 1-1,5 m, a każdy z nich wymaga odkręcenia przed rozpoczęciem prac.

Błędy w doborze katalogu

Stosowanie KNR 4-01 zamiast KNR 0-23 do wyceny demontażu ETICS to częsta praktyka, która formalnie nie jest błędna, ale prowadzi do znacznego niedoszacowania. KNR 4-01 powstał z myślą o robotach rozbiórkowych budynków, nie o precyzyjnym zdejmowaniu warstw elewacyjnych.

Brak aktualizacji stawek i wskaźników cenowych to osobna kategoria problemów. Katalogi z początku lat dwutysięcznych nie oddają realiów współczesnych cen robocizny, gdzie stawki wzrosły o kilkadziesiąt procent.

Warto też zwrócić uwagę na pozycje z dopiskiem analogia, które zbyt często stosuje się bez uzasadnienia. Każda analogia powinna mieć pisemne uzasadnienie metodologiczne, a jej akceptacja przez zamawiającego bywa warunkiem rozliczenia dotacji.

Kiedy KNR działa bez zastrzeżeń

Sprawdza się przy typowych budynkach mieszkalnych z lat 2000-2015, gdzie ocieplenie ma 10-15 cm i zostało wykonane w jednej technologii. W takich realiach normatywy odzwierciedlają realne nakłady z tolerancją kilku procent.

Kiedy KNR wymaga korekty

Obiekty zabytkowe, elewacje wentylowane i budynki z ociepleniem przekraczającym 20 cm praktycznie zawsze wymagają współczynników korygujących lub pozycji indywidualnych. Sama tabela nie wystarczy.

Specyfika demontażu w budynkach wielorodzinnych i użyteczności publicznej

Budynki wielorodzinne rządzą się własnymi regułami, bo demontaż ocieplenia wiąże się z koniecznością uzgodnienia harmonogramu ze wspólnotą lub spółdzielnią. Każdy dzień zwłoki to koszty przedłużenia rusztowania i zatrzymania ekipy.

W obiektach użyteczności publicznej dochodzi wymóg opracowania planu BIOZ, a także koordynacji z zarządcą budynku. Pozycja kosztorysowa uwzględniająca te uwarunkowania administracyjne nie istnieje w standardowych katalogach.

Przy szkołach i przedszkolach demontaż często trzeba wykonać w okresie wakacyjnym, co wpływa na logistykę i ceny. Ekipy dyspozycyjne w lipcu i sierpniu mają stawki o 10-15% wyższe niż w pozostałych miesiącach.

Wymagania prawne i normatywne

Warunki techniczne, jakim powinny odpowiadać budynki i ich usytuowanie (Rozporządzenie Ministra Infrastruktury z 2002 r. z późniejszymi zmianami), nie regulują wprost demontażu ocieplenia, ale determinują wymagania dla nowej warstwy, do której trzeba dostosować sposób zrywania starej.

Norma PN-EN 13499 dotycząca wyrobów z EPS podaje dopuszczalne warunki składowania i transportu, co przekłada się na wymogi logistyczne przy utylizacji. Przy dużych ilościach odpadów styropianowych konieczne jest jego prasowanie na miejscu lub transport w big-bagach.

Eurokod 1 i PN-EN 1991-1-4 określają obciążenia wiatrem, które wpływają na dobór rusztowań i zabezpieczeń. Przy budynkach powyżej 25 m wysokości konieczne jest stosowanie siatek ochronnych o wytrzymałości minimalnej 2,5 kN/m².

Kiedy demontaż ocieplenia nie jest konieczny

Istnieją sytuacje, w których koszt demontażu przewyższa potencjalne korzyści z wymiany warstwy. Dotyczy to zwłaszcza ociepleń grubych, w dobrym stanie technicznym, gdzie jedynym problemem są mostki termiczne lub punktowe uszkodzenia.

Diagnostyka kamerą termowizyjną pozwala ocenić, czy da się uzupełnić istniejącą warstwę bez jej zrywania. Docieplenie od zewnątrz istniejącego styropianu jest technicznie możliwe, o ile podłoże wytrzyma dodatkowe obciążenie.

Decyzja o demontażu powinna zawsze wynikać z audytu energetycznego, nie z intuicji inwestora. Koszt takiego audytu (1500-3500 zł) zwraca się, gdy wskazuje brak konieczności zrywania warstwy za kilkadziesiąt tysięcy złotych.

Demontaż pełny

Stosowany przy wymianie systemu ETICS na nowy o tej samej lub większej grubości. Konieczny przy uszkodzeniach przekraczających 30% powierzchni elewacji lub przy zmianie materiału izolacyjnego.

Demontaż częściowy

Obejmuje jedynie strefy problematyczne: cokoły, narożniki, strefy zawilgocone. Pozwala obniżyć koszt o 40-60% w stosunku do wariantu pełnego, ale wymaga precyzyjnej diagnostyki.

Porównanie kosztów wariantów demontażu

WariantZakres pracKoszt orientacyjny (PLN/m²)Kiedy wybrać
Demontaż pełny styropianuZerwanie ETICS do muru45-70System uszkodzony, zmiana technologii
Demontaż pełny wełnyZerwanie ETICS do muru55-85Wilgoć, degradacja włókien
Demontaż częściowyStrefy problematyczne60-90Punktowe uszkodzenia, lokalna wymiana
Demontaż z odtworzeniem podłożaZerwanie + naprawa tynku75-120Spękany mur, konieczność reprofilacji

Podane widełki uwzględniają robociznę, materiały pomocnicze, rusztowanie i utylizację. Różnice regionalne sięgają 15%, a w dużych aglomeracjach stawki bywają wyższe o kolejne 10%.

Czynniki windujące cenę demontażu

Wysokość budynku wpływa na koszt rusztowania i tempo pracy. Przy obiektach powyżej 30 m stawka za m² rośnie o 20-30% w porównaniu z budynkami niskimi.

Dostęp do elewacji od strony ulicy lub sąsiedniej zabudowy może wymagać dodatkowych zezwoleń i organizacji ruchu, co KNR nie uwzględnia, a w praktyce kosztuje kilkaset złotych dziennie.

Złe warunki pogodowe wydłużają czas pracy. Demontaż przy temperaturze poniżej 5°C lub powyżej 30°C wymaga stosowania środków ochronnych i przerw technologicznych.

Przy kosztorysowaniu warto zawsze dodawać 5-8% rezerwy na nieprzewidziane okoliczności. Ukryte defekty podłoża, dodatkowe warstwy lub konieczność wzmacniania kotew potrafią w krótkim czasie wyczerpać nawet pozornie duży budżet.

Jak czytać pozycje KNR bez błędów

Tabele katalogowe zawierają kolumny z nakładami, których nie wolno mylić. R-g oznacza roboczogodziny, m-g to maszynogodziny, a jednostki materiałowe podane są w jednostkach miary zgodnych z opisem pozycji.

Każda pozycja KNR ma też dopisek określający zakres prac. Pominięcie lektury tych zapisów prowadzi do stosowania niewłaściwych normatywów i błędnych kalkulacji.

Uwagi ogólne na początku rozdziału katalogu zawierają informacje o współczynnikach korygujących na wysokość, utrudnienia czy pracę w pomieszczeniach zamkniętych. Kosztorysant, który je pomija, pozbawia się narzędzi do precyzyjnej wyceny.

Współczynniki korygujące w praktyce

Przy pracy na wysokości powyżej 20 m stosuje się współczynnik 1,15-1,25, który zwiększa nakład robocizny proporcjonalnie do czasu poświęcanego na logistykę materiałów. Bez tego współczynnika kosztorys nie odda realnego czasu pracy.

Przy demontażu w budynkach zamieszkałych lub eksploatowanych dochodzi współczynnik 1,10 za utrudnienia w postaci konieczności koordynacji z użytkownikami, ograniczonego dostępu i dodatkowych zabezpieczeń.

Zimowy demontaż wymaga współczynnika 1,20-1,30, ponieważ praca w niskiej temperaturze jest wolniejsza, a stosowanie środków ochronnych wydłuża czas przystosowania stanowiska.

Demontaż ocieplenia w dokumentacji termomodernizacyjnej

Audyt energetyczny oraz dokumentacja aplikacyjna o dofinansowanie termomodernizacji zawierają pozycje dotyczące demontażu istniejącego ocieplenia. Pozycje te muszą być zgodne z KNR, by możliwe było rozliczenie dotacji.

Programy takie jak Czyste Powietrze czy Stop Smog wymagają przedstawienia kosztorysu inwestorskiego w rozbiciu na pozycje katalogowe. Brak właściwej kwalifikacji demontażu może skutkować odrzuceniem wniosku o dofinansowanie.

Kosztorys powykonawczy różni się od inwestorskiego tym, że uwzględnia rzeczywiste ilości i stawki. Rozbieżność powyżej 10% między kosztorysem ofertowym a powykonawczym wymaga pisemnego uzasadnienia.

Specyfika rozliczeń w projektach unijnych

Projekty finansowane z funduszy europejskich podlegają dodatkowej weryfikacji przez instytucję wdrażającą. Każda pozycja demontażu musi mieć przypisaną bazę normatywną, a współczynniki korygujące wymagają uzasadnienia w dokumentacji.

Ceny jednostkowe w kosztorysie powykonawczym nie mogą przekraczać cen rynkowych z bazy Sekocenbud lub ORGBN. Odchylenie powyżej 15% wymaga indywidualnego wyjaśnienia.

W przypadku demontażu ocieplenia termomodernizowanego budynku z lat 90., warto sprawdzić obecność azbestu. Jeśli stara warstwa zawiera włókna azbestowe, pozycja kosztorysowa kwalifikuje się do osobnych katalogów i wymaga specjalistycznej firmy.

Najczęściej zadawane pytania techniczne

Praktycy pytają, czy demontaż ocieplenia można wykonać bez rusztowania. Odpowiedź brzmi: tak, do wysokości 4 m, przy użyciu drabin lub podnośników koszowych. Powyżej tej wysokości przepisy BHP wymagają rusztowania lub pomostu roboczego.

Innym częstym pytaniem jest to, czy starą warstwę styropianu można poddać recyklingowi. Odpowiedź jest warunkowa: czysty styropian EPS o kodzie odpadu 17 06 04 może być przetwarzany, ale zanieczyszczony klejem i tynkiem wymaga separacji, co w praktyce rzadko się opłaca.

Pytanie o czas trwania demontażu pada niemal przy każdym kosztorysie. Dla budynku 600 m² elewacji realistyczny czas to 10-14 dni roboczych przy dwóch-trzech osobowej ekipie i sprzyjającej pogodzie.

Wątpliwości budzi też kwestia konieczności uzyskania pozwolenia na budowę przy demontażu ocieplenia. Zgodnie z Prawem budowlanym roboty polegające na usunięciu warstwy izolacyjnej nie wymagają pozwolenia, ale mogą wymagać zgłoszenia, jeśli wiążą się ze zmianą wyglądu elewacji w strefie ochrony konserwatorskiej.

Checklist przed rozpoczęciem demontażu

  • Inwentaryzacja elewacji z pomiarem grubości ocieplenia
  • Sprawdzenie obecności azbestu w starych warstwach
  • Weryfikacja pozycji kosztorysowej w odpowiednim katalogu KNR
  • Zamówienie kontenera na odpady z wyprzedzeniem
  • Montaż rusztowania zgodny z PN-EN 12810
  • Uzgodnienie harmonogramu z użytkownikami budynku
  • Zabezpieczenie strefy robót przed dostępem osób postronnych

Dokumenty i źródła wykorzystane w artykule

KNR 0-23 - katalog robót dociepleniowych (WACETOB Sp. z o.o., www.knr.pl)

KNR AT-31 - katalog robót remontowych elewacji (OWEOB Promocja, www.oweob.com.pl)

Rozporządzenie Ministra Infrastruktury z dnia 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2002 nr 75 poz. 690 z późn. zm.)

Ustawa z dnia 7 lipca 1994 r. Prawo budowlane (Dz.U. 1994 nr 89 poz. 414 z późn. zm.)

PN-EN 13499:2004 - Wyroby z EPS do izolacji cieplnej w budownictwie

PN-EN 1991-1-4:2008 - Eurokod 1: Oddziaływania na konstrukcje. Część 1-4: Oddziaływania wiatru

PN-EN 12810-1:2010 - Rusztowania fasadowe z elementów prefabrykowanych

Baza cen robót budowlanych Sekocenbud (www.sekocenbud.pl)

Baza cenowa ORGBN-Serwis (www.orgbn.com.pl)

Kosztorys przygotowany zgodnie z powyższymi pozycjami i współczynnikami pozwala uniknąć rozbieżności między ofertą a rzeczywistością na budowie. Precyzja na etapie wyceny przekłada się na spokój inwestora i brak sporów przy rozliczeniu końcowym. Warto poświęcić kilka godzin na analizę każdej pozycji, zanim ekipa wejdzie na plac budowy.
